Zadania i projekty
Zadania służą do zlecania i rozliczania pracy: od pojedynczego polecenia dla współpracownika po projekt z wieloma etapami. Z tego artykułu dowiesz się, jak dodać zadanie, jak zbudować z zadań strukturę projektu i jak planować terminy.
Zadanie a projekt¶
Projekt to zadanie, które ma zadania podrzędne. Każde zadanie może mieć własne zadania podrzędne, więc projekt można rozbić na etapy, a etapy na mniejsze prace. Rodzaj zadania, np. Projekt czy Zadanie operacyjne, wybierasz w polu Typ. Dostępne typy ustawia administrator.
Zadania znajdziesz w aplikacji Projekty. Zestaw list zależy od konfiguracji, np. osobne listy zadań na ten tydzień, zadań zaległych i projektów. Listy działają tak samo jak inne listy.
Dodawanie zadania¶
- Otwórz listę zadań albo projektów i kliknij Dodaj.
- Wybierz Typ i wpisz Nazwę.
- Kliknij Zapisz.
Po zapisaniu formularz pokazuje wszystkie pola wybranego typu, np. Opis, Osoba odpowiedzialna, Status i Procedura obiegu. Uzupełnij je i zapisz ponownie.

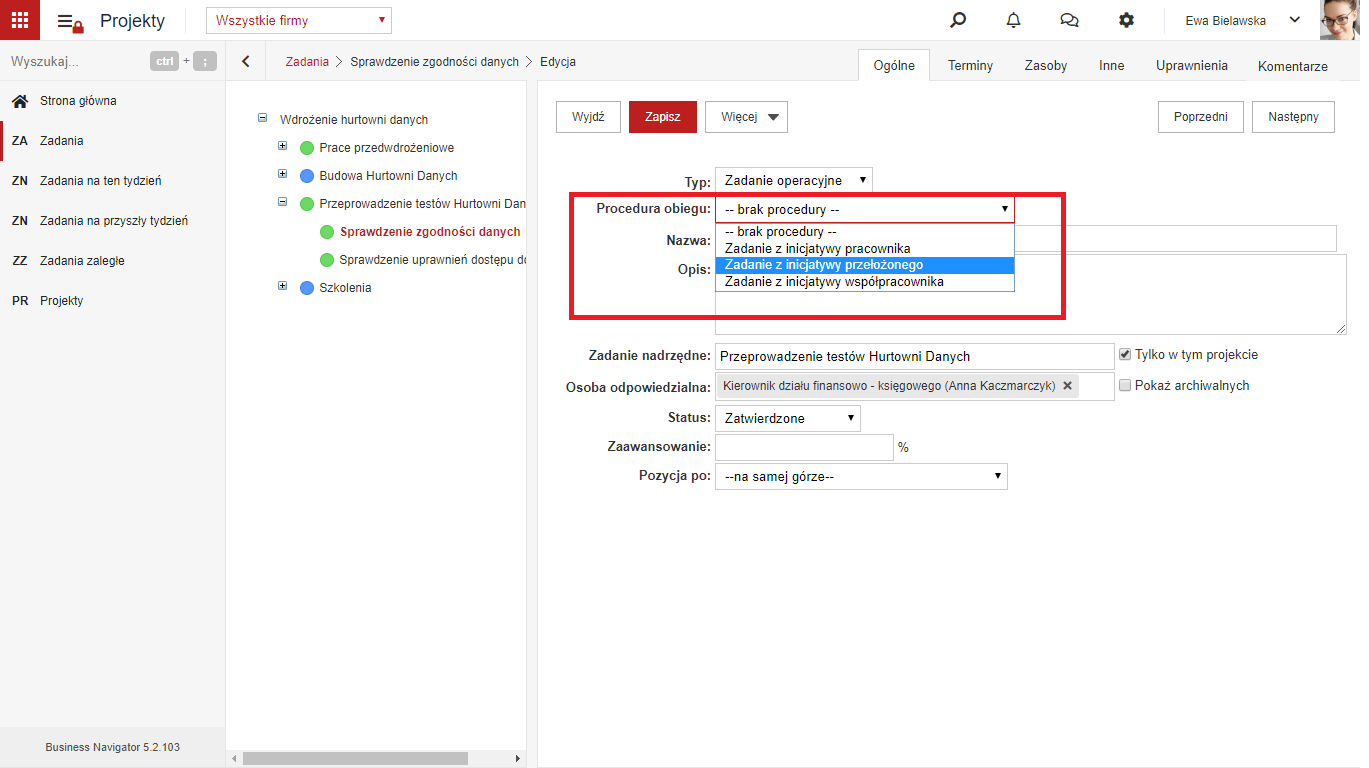

Formularz zadania działa jak formularz dokumentu: ma zakładki, komentarze, uprawnienia i obieg. Jeśli wybierzesz Procedurę obiegu, zadanie przechodzi przez jej kroki, tak jak dokument (patrz Akceptacja, konsultacje i przekazywanie).
Struktura projektu¶

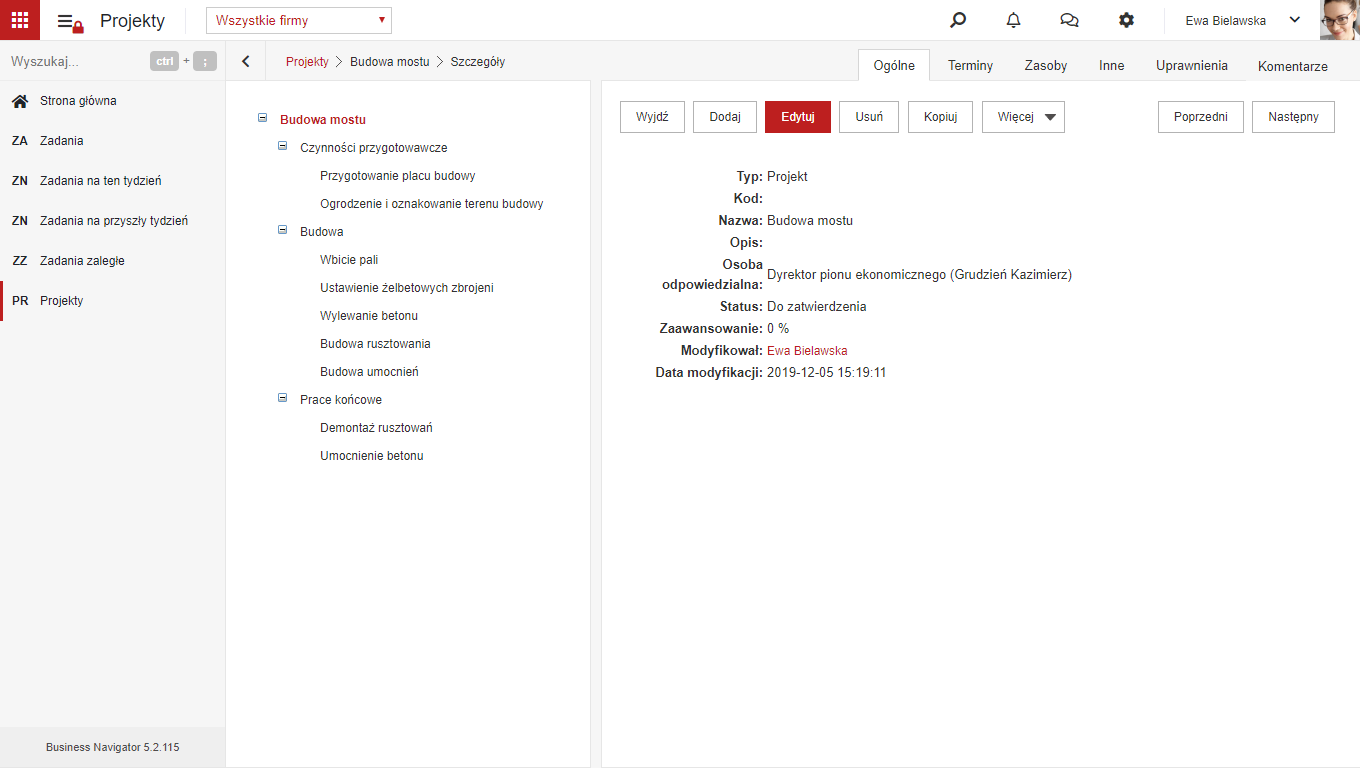

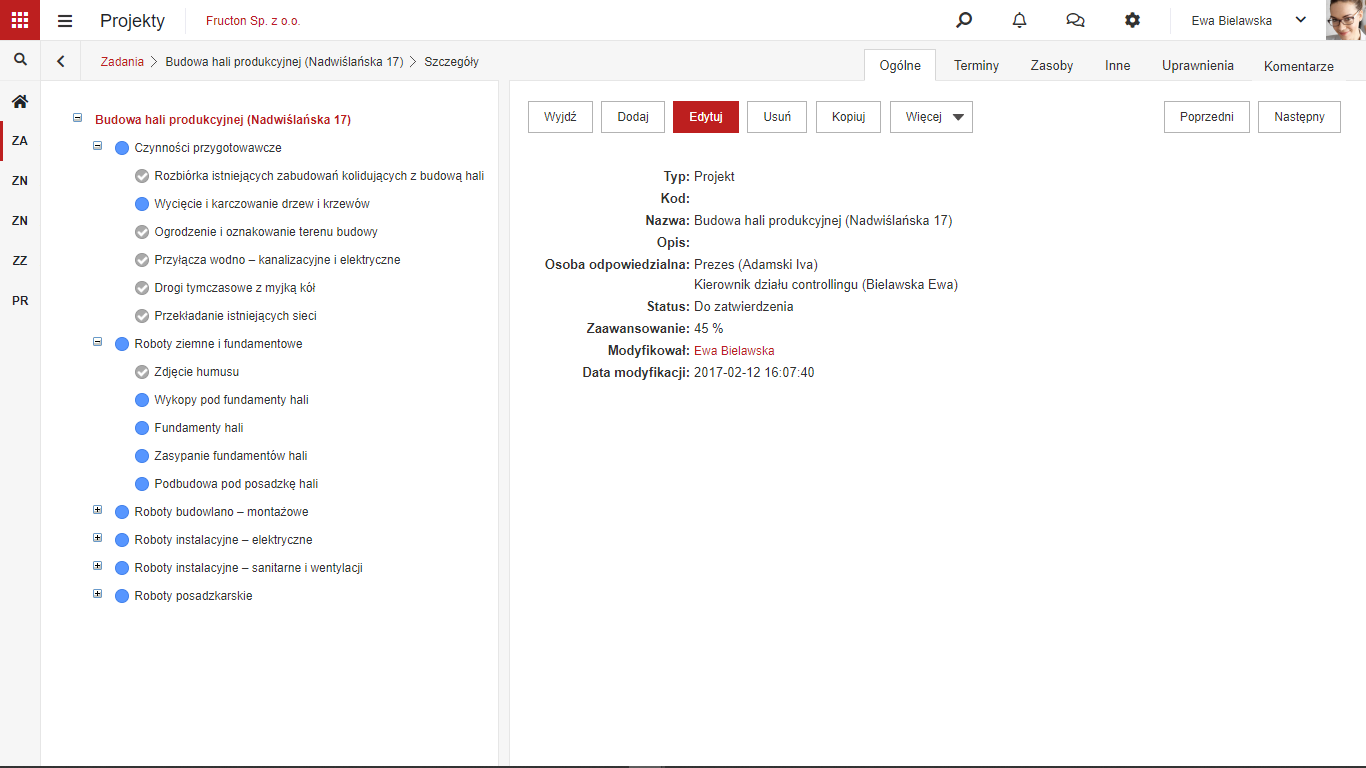

Po lewej stronie formularza widać drzewo projektu (1): zadanie główne i wszystkie zadania podrzędne. Kliknij zadanie w drzewie, żeby je otworzyć. Ikona przed nazwą pokazuje status zadania.
Dodawanie zadań podrzędnych¶
W trybie edycji:
- Wskaż zadanie w drzewie myszą i kliknij ••• obok jego nazwy (2).
- Wybierz Dodaj zadanie podrzędne, żeby dodać zadanie pod nim, albo Dodaj zadanie poniżej, żeby dodać zadanie na tym samym poziomie.
- Wpisz nazwę nowego zadania i naciśnij Enter.
Zadanie zapisze się od razu. Pod nim pojawi się kolejne puste pole, więc możesz dodawać następne zadania jedno po drugim. Żeby skończyć, kliknij × przy pustym polu.
Nowe zadania dostają domyślny typ, procedurę obiegu i status. Żeby je zmienić przed dodaniem, kliknij ••• w pustym polu nowego zadania.
Zadanie podrzędne dodasz też z menu Więcej > Dodaj zadanie podrzędne na formularzu zadania.
Porządkowanie drzewa¶
W menu ••• zadania w drzewie są też:
| Opcja | Działanie |
|---|---|
| Edytuj nazwę | Zmienia nazwę zadania bez otwierania formularza. |
| Kopiuj | Tworzy kopię zadania. |
| Usuń | Usuwa zadanie. |

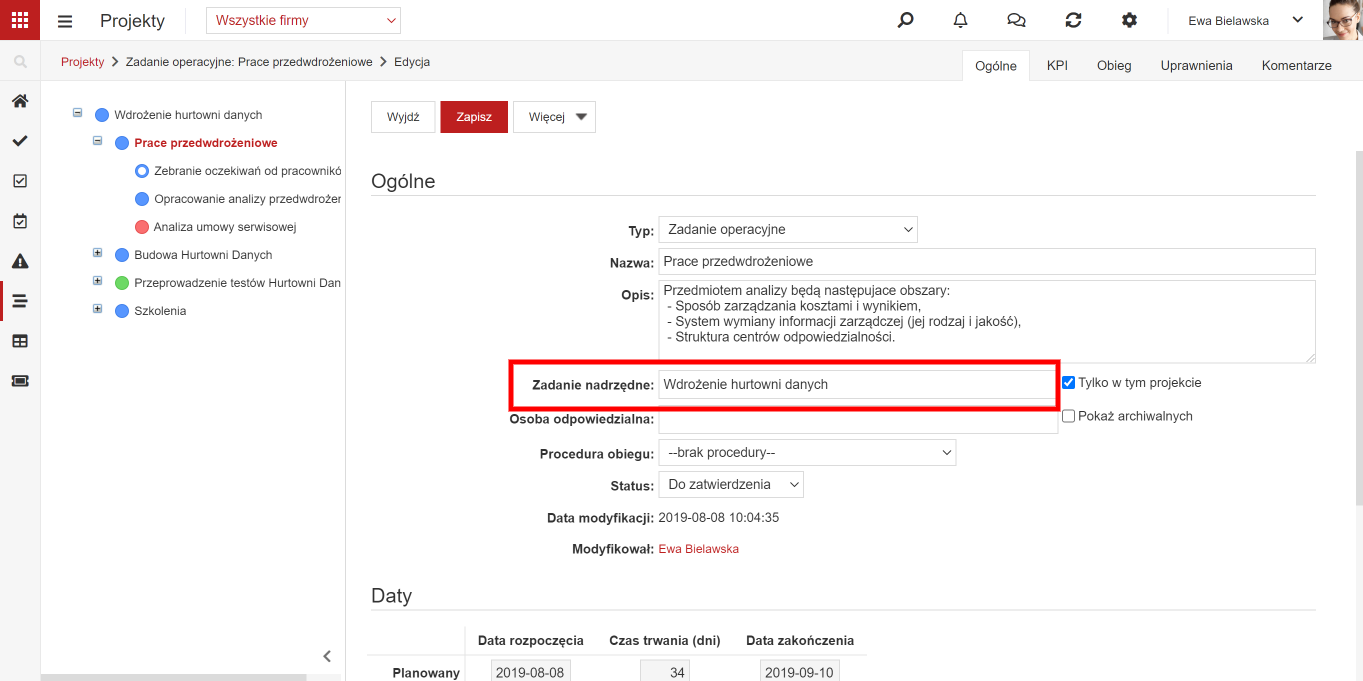

Kolejność zadań zmienisz, przeciągając je za ikonę ☰, która pojawia się po wskazaniu zadania myszą. Żeby przenieść zadanie do innej części projektu, zmień na jego formularzu pole Zadanie nadrzędne. Zaznaczenie Tylko w tym projekcie ogranicza podpowiedzi w tym polu do zadań z bieżącego projektu.
Usunięcie zadania usuwa zadania podrzędne
Gdy usuniesz zadanie, które ma zadania podrzędne, np. cały projekt, usuniesz też wszystkie jego zadania podrzędne.
Terminy¶
W sekcji Daty planujesz termin zadania i zapisujesz, kiedy faktycznie było wykonywane:
- Planowane: data rozpoczęcia, czas trwania w dniach i data zakończenia. Gdy wpiszesz datę rozpoczęcia i czas trwania, Navigator wyliczy datę zakończenia. Czas trwania liczy się w dniach kalendarzowych razem z dniem rozpoczęcia, np. zadanie od 1 grudnia trwające 10 dni kończy się 10 grudnia,
- Rzeczywiste: te same dane dla faktycznej realizacji.
Terminy zadania nadrzędnego Navigator wylicza z zadań podrzędnych: zaczyna się ono razem z najwcześniejszym, a kończy razem z najpóźniejszym zadaniem podrzędnym.
Zależności¶

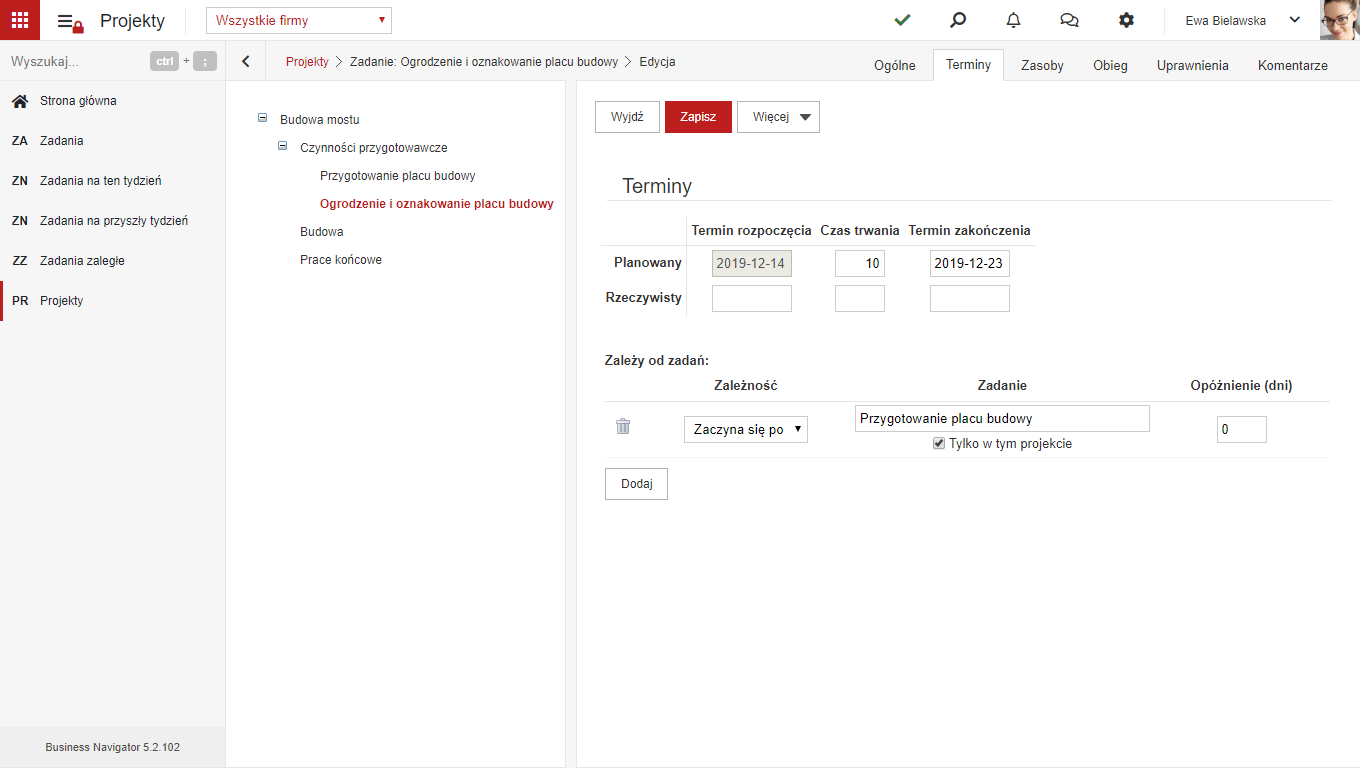

Gdy zadanie może się zacząć dopiero po innym, ustaw zależność w sekcji Zależności na formularzu zadania:
- Kliknij Dodaj.
- Wybierz rodzaj zależności:
- Zaczyna się po: zadanie zaczyna się po zakończeniu wskazanego zadania,
- Zaczyna się z: oba zadania zaczynają się jednocześnie,
- Kończy się z: oba zadania kończą się jednocześnie.
- W polu Zadanie wskaż zadanie, od którego zależy bieżące.
- W polu Opóźnienie (dni) wpisz ewentualny odstęp, np. 2 dni na odbiór prac.
- Kliknij Zapisz.
Navigator wyliczy wtedy datę rozpoczęcia sam i nie da się jej zmienić ręcznie. Jeśli później zmienisz terminy zadania poprzedzającego, terminy zadań zależnych i zadania nadrzędnego przesuną się automatycznie.

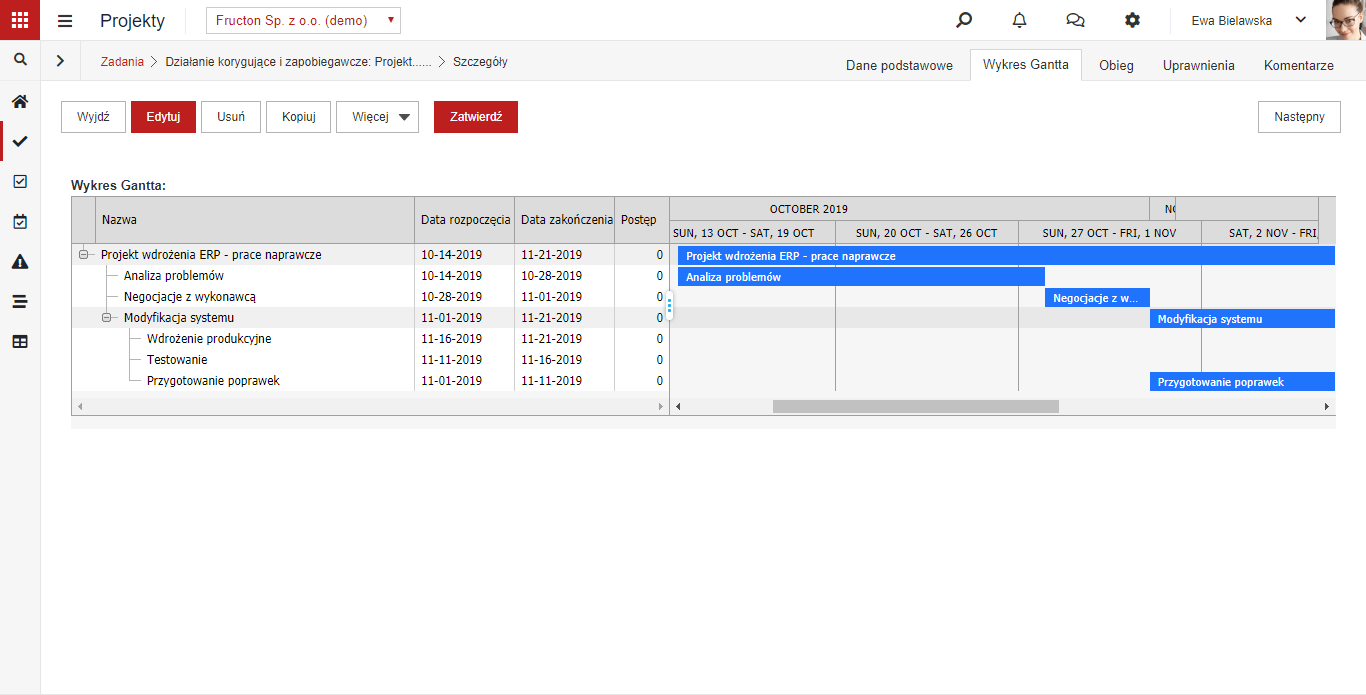

Wykres Gantta¶

Jeśli formularz projektu ma zakładkę Gantt, zobaczysz na niej harmonogram wszystkich zadań projektu na osi czasu. Przyciski nad wykresem zwijają i rozwijają zadania podrzędne, powiększają i pomniejszają skalę czasu, przełączają wykres na pełny ekran i zapisują widoczny fragment do pliku PDF.
Wykres służy tylko do podglądu. Terminy zmieniasz na formularzach zadań.
