Pola systemowe: Zadania
Opis pól wbudowanych, które można dodać do formularza tabeli Zadania. Jak dodaje się pola wbudowane, opisuje artykuł Elementy formularza.
Formularz przypinany do typu zadania musi mieć pole Typ.
Dane podstawowe¶
| Pole | Rodzaj | Opis |
|---|---|---|
| Typ | Lista rozwijana | Typ zadania, np. Projekt albo Zadanie operacyjne. Wymagane. |
| Nazwa | Tekst | Nazwa zadania. |
| Kod | Tekst | Dodatkowy kod zadania. |
| Numer własny | Etykieta | Numer nadawany według schematu z typu zadania. |
| Opis | Tekst wielowierszowy | Opis zadania. |
| Status | Lista rozwijana | Status zadania. |
| Osoba odpowiedzialna | Autowyszukiwanie multiwybór | Osoby odpowiedzialne za wykonanie. |
| Element nadrzędny | Autowyszukiwanie | Zadanie nadrzędne. Buduje strukturę projektu. |
| Kolejność | Lista rozwijana | Za którym zadaniem tego samego zadania nadrzędnego ma się znaleźć zadanie. |
| Kryteria oceny | Tekst wielowierszowy | Kryteria odbioru zadania. |
| Perspektywa | Lista rozwijana | Perspektywa zadania ze słownika, np. finansowa albo klientów. |
| Numer konta | Tekst | Numer konta, np. księgowego, do rozliczenia zadania. |
| Tagi | Kontrolka | Etykiety ze słownika tagów. |
| Data dodania, Data modyfikacji, Dodał, Modyfikował | Etykieta | Kiedy i kto dodał oraz zmienił zadanie. Wypełnia je Navigator. |
Planowanie i rozliczanie¶

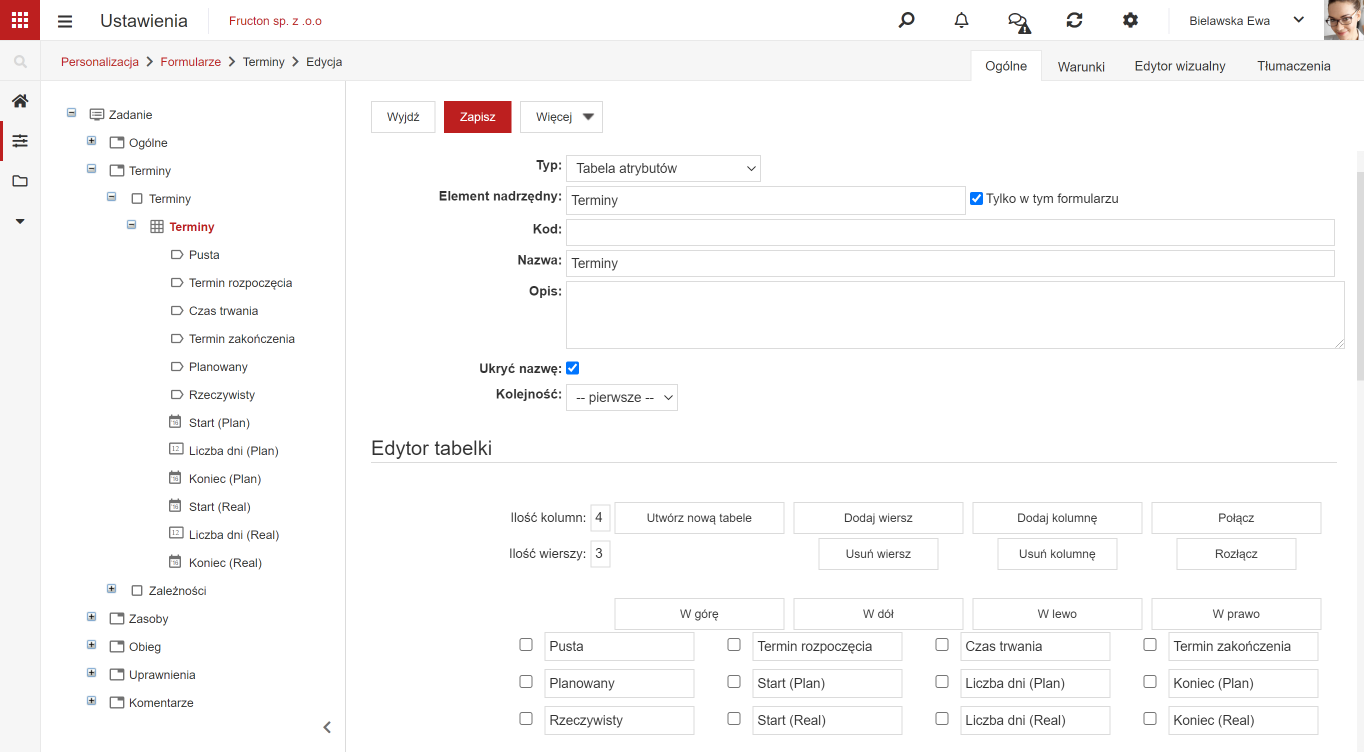

Pola z parami „planowany” i „rzeczywisty” służą do porównania planu z wykonaniem, np. w tabeli atrybutów.
| Pole | Rodzaj | Opis |
|---|---|---|
| Planowany termin rozpoczęcia, Planowany termin zakończenia | Data | Plan. Data rozpoczęcia może wynikać z zależności od innych zadań. |
| Rzeczywisty termin rozpoczęcia, Rzeczywisty termin zakończenia | Data | Faktyczna realizacja. |
| Planowana liczba dni, Rzeczywista liczba dni | Liczba całkowita | Czas trwania. Może być wyliczany z terminów. |
| Rezerwa czasowa (w dniach) | Liczba całkowita | Zapas czasu na wykonanie. |
| Planowana liczba godzin pracy, Rzeczywista liczba godzin pracy | Liczba | Nakład pracy w godzinach. |
| Planowana liczba punktów, Rzeczywista liczba punktów | Liczba całkowita | Nakład pracy w punktach. |
| Planowany koszt, Rzeczywisty koszt | Liczba | Koszty zadania. |
| Planowany przychód, Rzeczywisty przychód | Liczba | Przychody z zadania. |
| Postęp w realizacji zadania | Liczba całkowita | Postęp w procentach. W zadaniu z zadaniami podrzędnymi jest wyliczany z nich. |
Pozostałe¶
| Pole | Rodzaj | Opis |
|---|---|---|
| Zależności | Kontrolka | Zależności od innych zadań: Zaczyna się po, Zaczyna się z, Kończy się z, z opóźnieniem w dniach. |

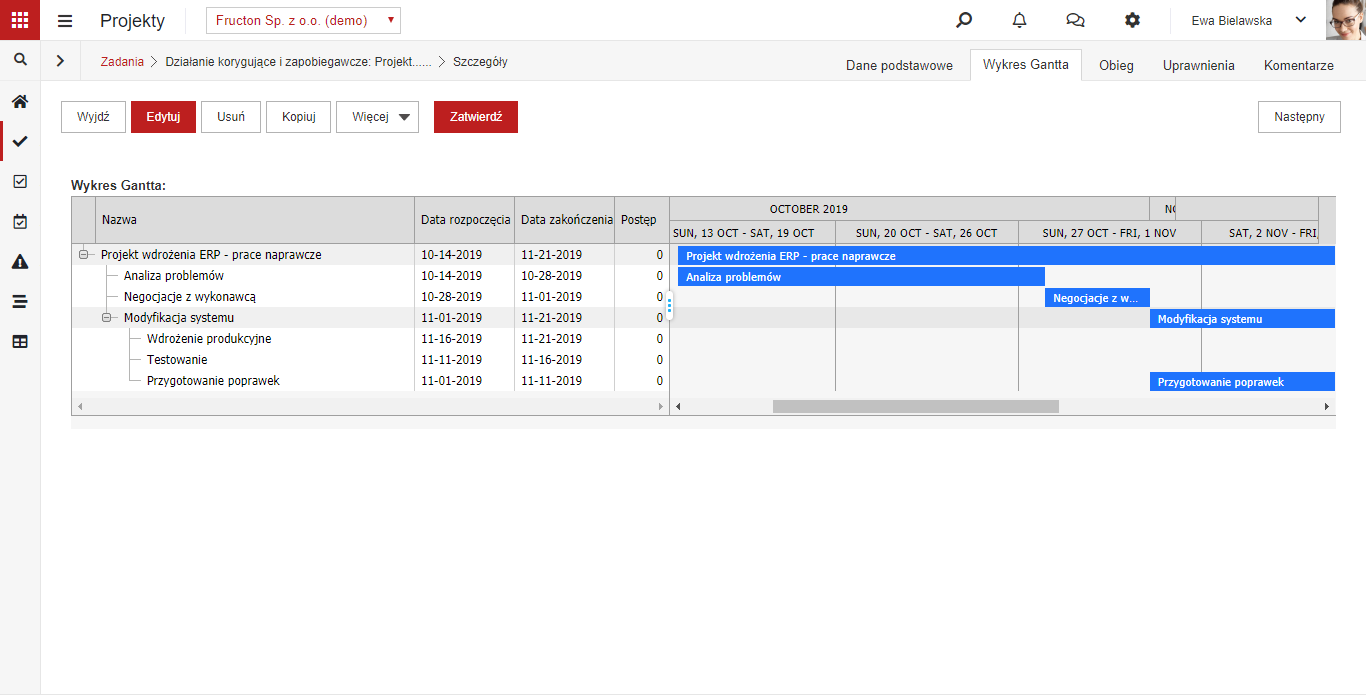

| Wykres Gantta | Kontrolka | Wykres Gantta zadania i zadań podrzędnych. |

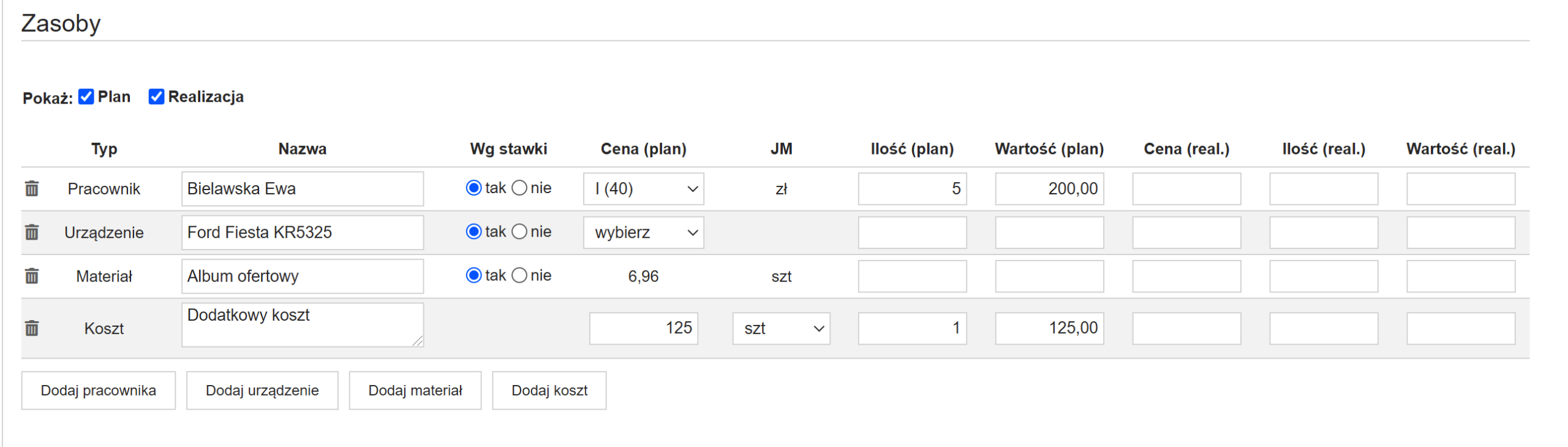

| Zasoby | Kontrolka | Planowanie i rozliczanie zasobów: osób, urządzeń, materiałów albo kosztów ze słownika zasobów. |
| Uprawnienia | Kontrolka | Uprawnienia do zadania. |
| Procedura obiegu, Obieg | Kontrolka | Jak w dokumentach: procedura obiegu i jego przebieg. |
| Komentarze | Kontrolka | Komentarze do zadania. |
| Alerty systemowe | Kontrolka | Przypomnienia o zadaniu. |
| Pliki | Kontrolka | Załączniki zadania. Pozwala też wkleić zrzut ekranu ze schowka. |
